算力提升受限于电力,更受制于电网稳定问题,其风险已超常见识。

摘要: 随着AI算力需求快速增长,电力系统正面临远超“电量”范畴的深层挑战,国网专家指出,算力负荷的瞬时波动、高比例新能源与电力电子设备...
随着AI算力需求快速增长,电力系统正面临远超“电量”范畴的深层挑战,国网专家指出,算力负荷的瞬时波动、高比例新能源与电力电子设备的叠加,正冲击电网的安全稳定运行,电网扩容审批慢、负荷波动不可预测、电磁扰动易引发连锁脱网等问题,已突破传统电力系统的认知与防御能力,破解困局需从源头布局“源网荷”协同、提升负荷可调性,并强化高密度电子环境下的安全稳定研究,确保电力系统在支撑AI发展的同时守住安全底线。

当人工智能的算力需求以近乎“狂飙”的速度膨胀时,一个被长期低估的瓶颈正浮出水面——它并非仅仅是“电量”够不够的问题,而是关乎电力系统能否在毫秒级波动中,守住安全的“红线”,在近日召开的第四届中国能源周上,国网冀北电科院电力系统研究所副所长王泽森的一番观点引发了行业深思:目前我们所讨论的“算电协同”,多数停留在规划与政策的宏观层面,当算力真正接入电网进入实际运行阶段时,其带来的冲击可能远超电力系统现有的认知与抵御能力。

“算力增长的速度之快,令外界瞠目结舌,但大家往往关注的是‘电量’——也就是一段时间内消耗了多少度电,而真正决定电网安全的是‘电力’——即某一瞬间的负荷功率与波动幅度。”王泽森指出,未来的算电协同,不能仅停留于空间布局与大账目的电量匹配,而必须深入到电力实时调节的精准协同上。

电力,正悄然演变为决定AI发展边界的战略资源,据行业数据显示,全球AI数据中心的年复合能耗增速高达45%,根据中国信通院的统计,2025年中国算力中心的用电量将达到1960亿千瓦时,同比增速高达18.1%,而全社会用电量的同期增速仅为5.2%,极端情形下,到2030年,我国算力中心年用电量或将攀升至5000亿至7000亿千瓦时,占全社会用电比重预计为3.7%至5.3%,这相当于在不远的将来,我们可能需要一座相当于三峡水电站全年发电量数倍的电力系统,专为一排排闪烁的服务器供电。

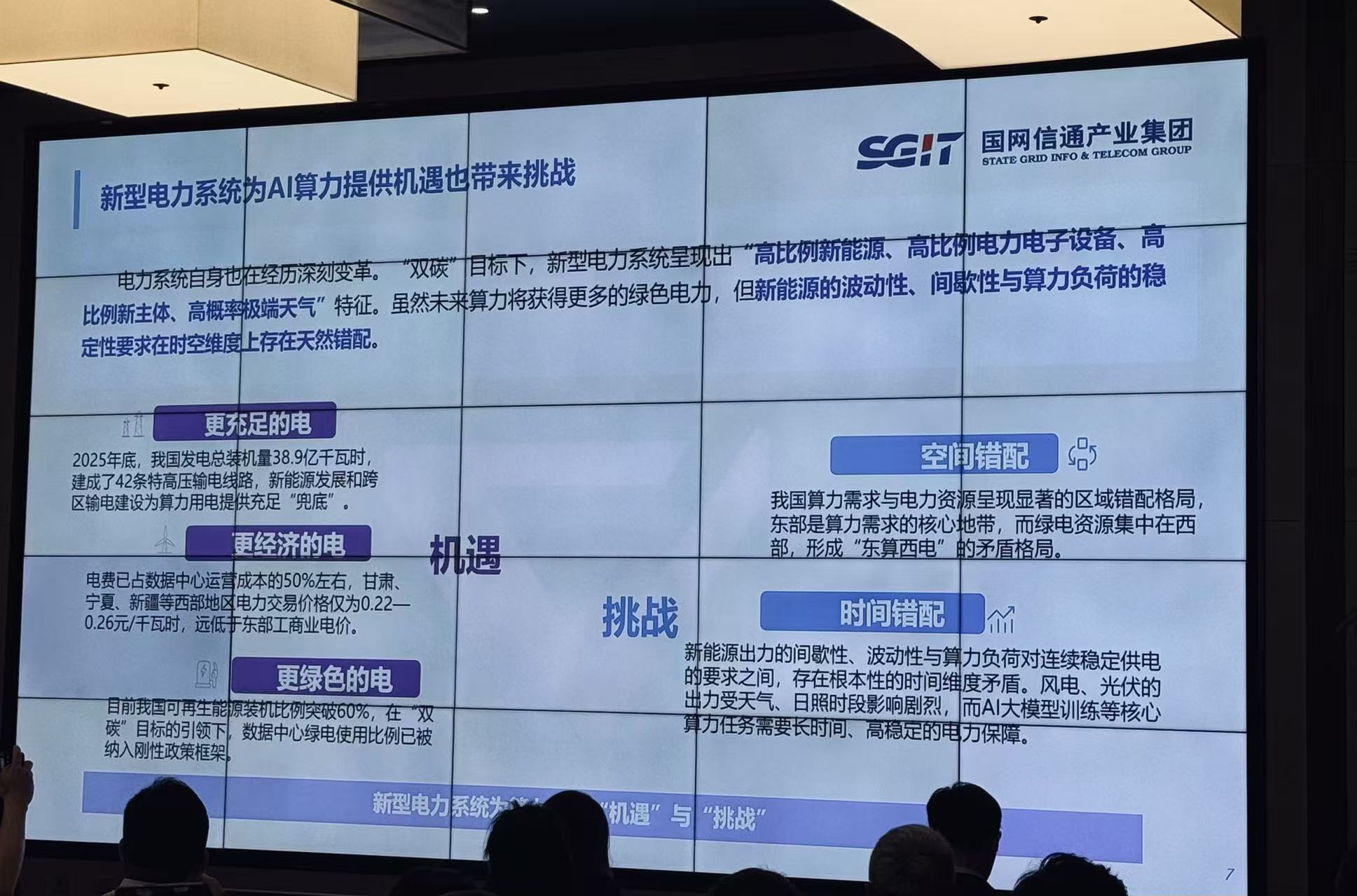

中国的电力系统正经历着一场前所未有的“绿色革命”。“双碳”目标指导下,新型电力系统呈现出典型的“四高”特征:高比例新能源接入、高比例电力电子设备应用、高比例新主体参与、以及高概率极端天气袭扰,尽管算力中心将越来越多地获得绿电供应,但一个隐藏的矛盾在于——新能源所具有的波动性与间歇性,与算力负荷持续稳定的高可靠性要求,在时空维度上形成了天然的错配。

政策的顶层设计正在为这盘“大棋”落子,今年4月28日,中共中央政治局会议明确提出,要加强“水网、新型电网、算力网、新一代通信网、城市地下管网、物流网”等“六张网”的规划建设,值得注意的是,“算力网”与“新型电网”首次被并列提升至中央决策层面,这一信号标志着两者协同发展已成为国家基础设施建设的关键战略,据测算,届时“六张网”及相关重点领域的总投资规模将超过7万亿元,其中算力网与新型电网的专项投入合计突破万亿元。

面对全新的政策与产业格局,国内电力系统如何迎接这场算力“海啸”,已成为能源界关注的焦点,而冀北电网,恰恰为我们提供了一个最具解剖价值的“样本”,作为京津冀算力枢纽的核心承载区,冀北电网辖内的廊坊与张家口,算力分指数常年高居全国前两名,冀北电网新能源装机占比已突破81%,位列省级电网第一,新能源发电量占比超过50%,当高比例新能源的波动与算力负荷的激增碰撞,这里的电网面临的挑战无疑是全国最前沿的“压力试验”。

电网规划建设的严重“错位”,算力中心的规划布局高度集中,往往在短时间内便对局部区域形成巨大的供电压力,部分地区的电网短期接入能力已触及天花板,更棘手的是,算力项目建设速度惊人——从开工搭架到正式投产,最快不足8个月即可完成;而与之对应的电网配套扩容,却要历经征地、设计、评审、环评等一系列政策合规流程,耗时通常长达3至5年。“电网的审批速度永远跟不上算力的奔跑速度”,王泽森直言。

这还未完,算力负荷的“不可预见性”正彻底击穿电网原有的中长期预测体系,一个典型的现象是:算力中心报装的总容量与实际运行中的实时负荷常常存在巨大悬殊,一些站点投产后马上满负荷运转,而另一些站投产后连跑两三年,负荷比例始终徘徊在10%到20%之间,这种无规律、零节奏的波动,使电网中长期预测严重失真,规划制定变得难上加难。

在系统调节层面,部分变电站主变压器由于算力负荷的重载而严重过载,削弱了局部电网的灵活调节裕度,大型算力中心因短时功率需求巨大,显著推高了电力负荷峰值,大幅提升了系统调峰的困难,算力行为本身具有的秒级功率抖动与不连续性,叠加在高密度电力电子环境里,进一步增加了调频系统的负担。

第三,也是最值得警惕的风险,出现在安全稳定运行层面,当高密度的算力中心电力电子设备接入电网后,其带来的不再是传统意义上的机电过程,而是前所未有的电磁过程。“这些电磁扰动具有意想不到的放大效应,”王泽森强调,“一旦电网出现波动,震荡信号可能被迅速放大,导致相邻算力中心与新能源发电系统形成连锁脱网,这几乎是在直接冲击电网安全的最后一道防线。”

面对如此棘手的系统性风险,王泽森提出了三条清晰的破局路径。

第一,必须从顶层谋划精准的“源网荷”协同布局,算力中心选址时,应尽量避开电力受端电网过度集中的区域,优先落地于新能源富集的边疆或内陆地区,探索“绿电直连”模式,这不仅是战略考量,也是绿色算力产品走向主流的重要助推。“同一区域未来的算力需求一定要提前抢地、提前纳规,”王泽森呼吁,“电网扩容最缺的是时间和土地,必须打出裕度,而地方政府的大力统筹支持是这一切的前置条件。”

第二,全方位提升算力负荷的系统灵活性与可调节能力,他建议,应加快研究算力负荷侧的智能调度技术,利用任务可迁移的特性,做到“削峰填谷”,在电力系统中配套配置大量、大容量的快速响应储能设施,专门用于对抗频繁、高频的负荷功率抖动,从而维持频率的稳定。

第三,强化在高比例电力电子负荷环境下的系统安全稳定研究,必须深度探究与控制算力中心相关电力电子设备的防振荡特性与机理,识别潜在隐性的风险源,如安装构网型储能设备来提升短路比与系统支撑能力;加速完善受端电网的动态监测与安全评估体系,通过精准的“实时感知-提前预判-梯度控制”,确保电网绝不越过安全的“极限阈”。

综合来看,“算力即算力”的时代正在朝“算力与电力双重协同”的系统整合转型,从规划选址的源头,到电网硬件扩张的速度,再到负荷边缘的安全稳定控制,每一个环节都预示着对传统能源管理的巨大重塑,如何在这波澜壮阔的变革浪潮里,既拉住AI的缰绳,又不让电力的安全底线崩断,正成为决定中国下一步数字化与智能化产业竞争的关键博弈。
